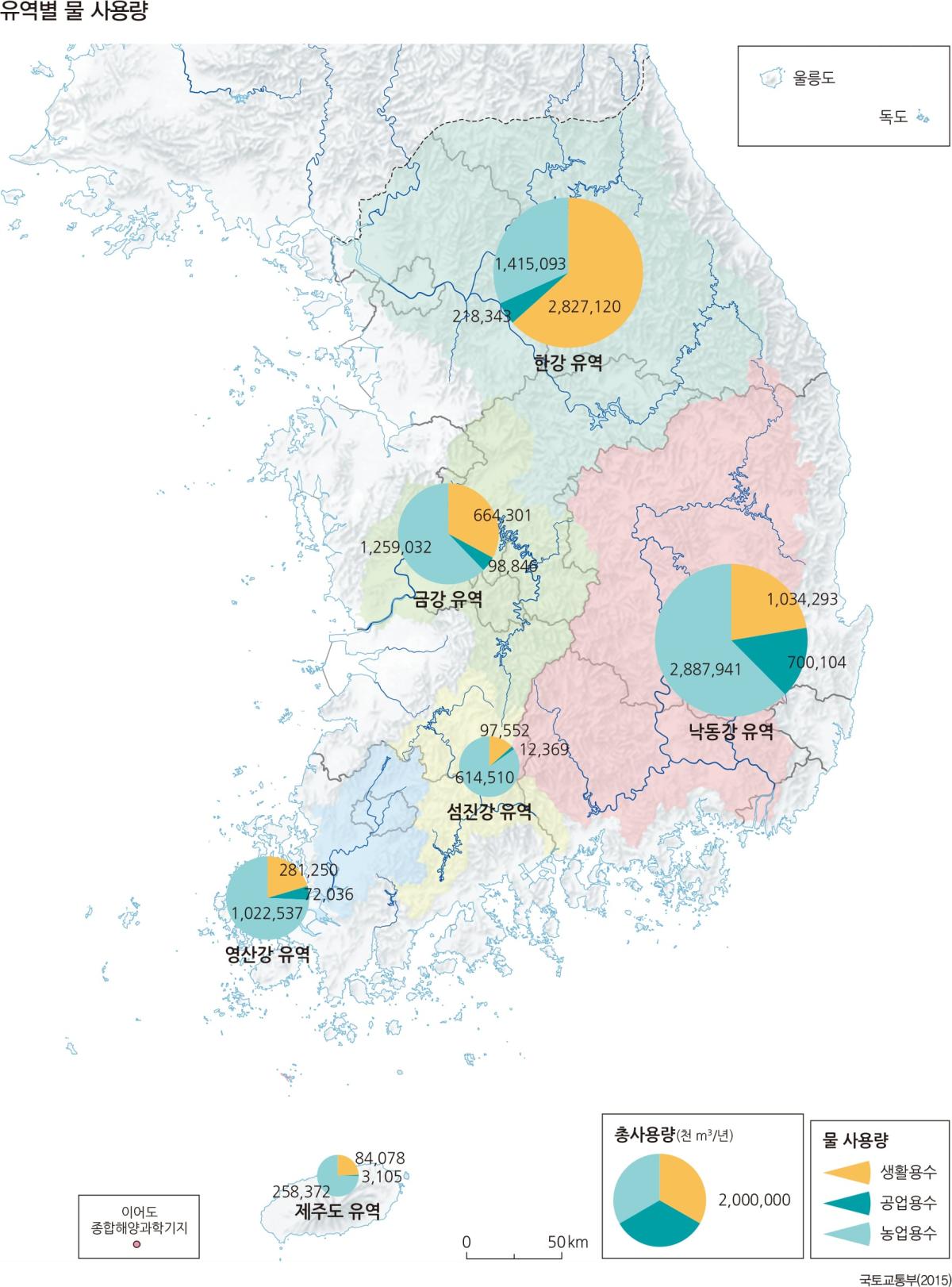

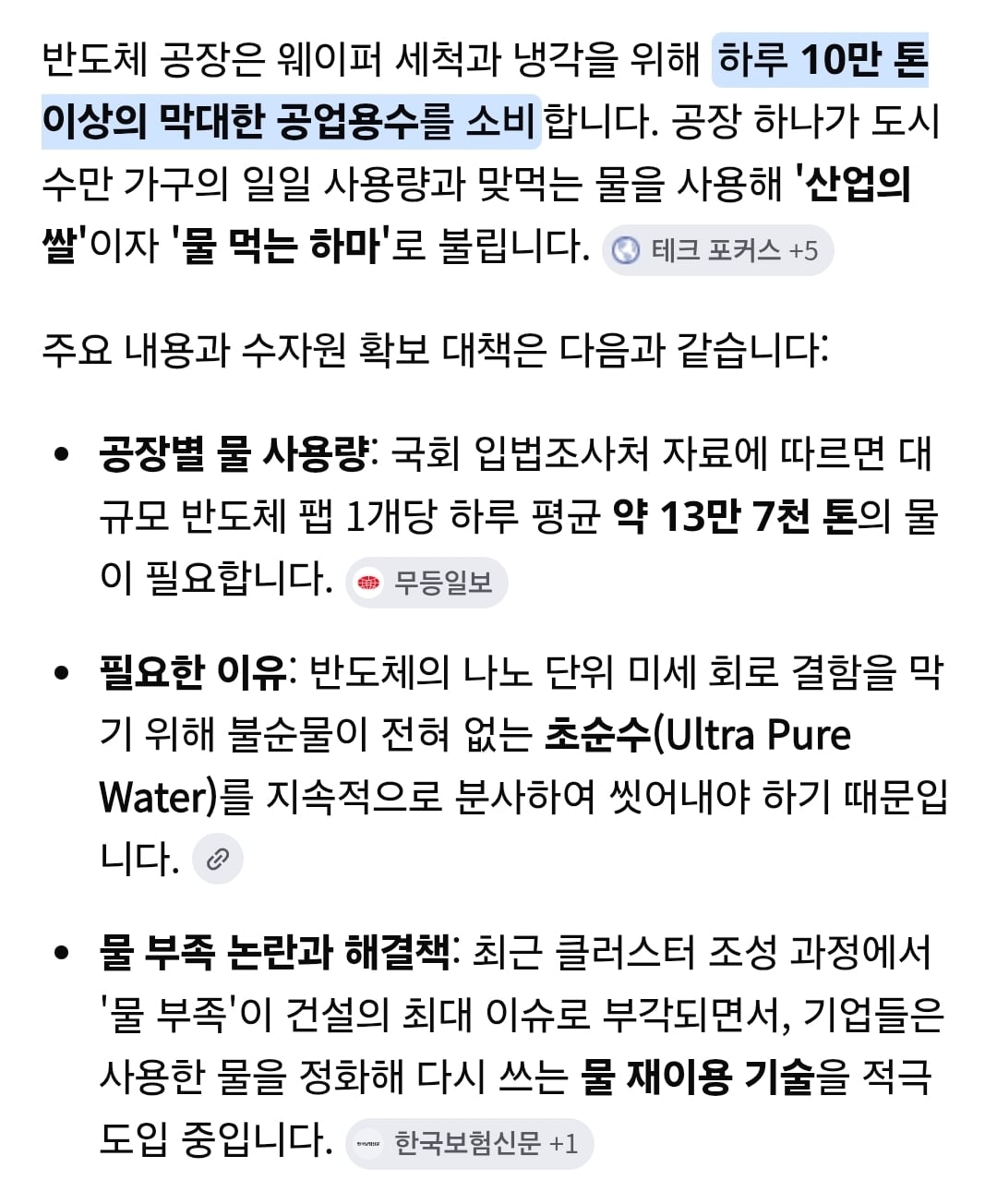

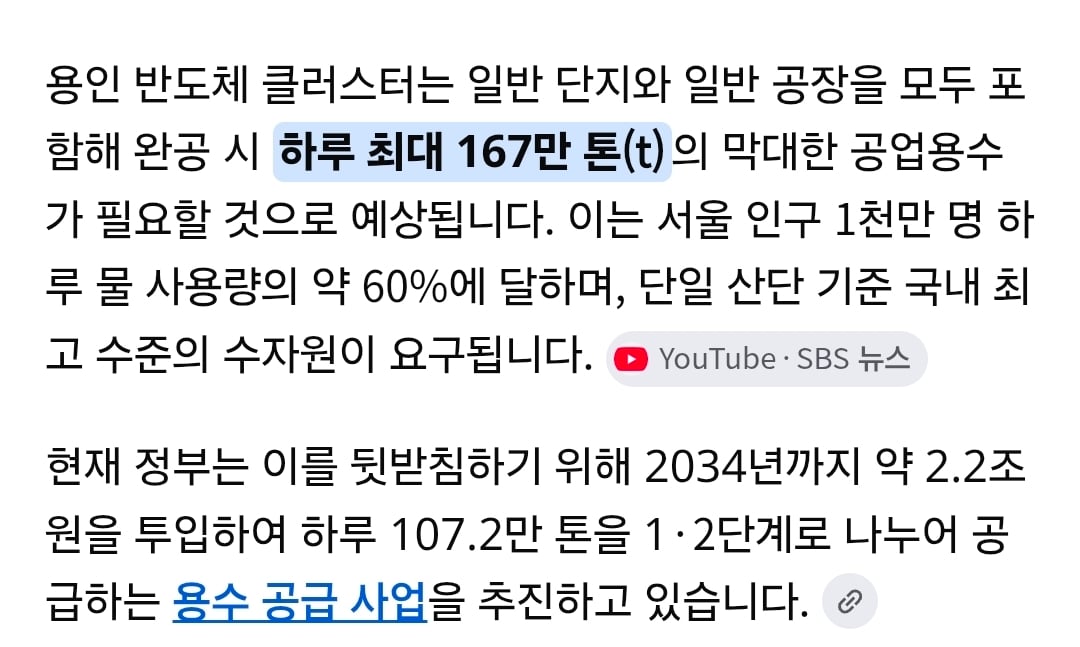

용인 클러스터 예상 물사용량만 일 167만톤인데 일단 전라도쪽 강이 수량이 적고 댐도 충분치 않아서 수자원이 부족함
거기다가 규모가 큰 여수 공단도 물 쓰고 있어서 진짜 부족함

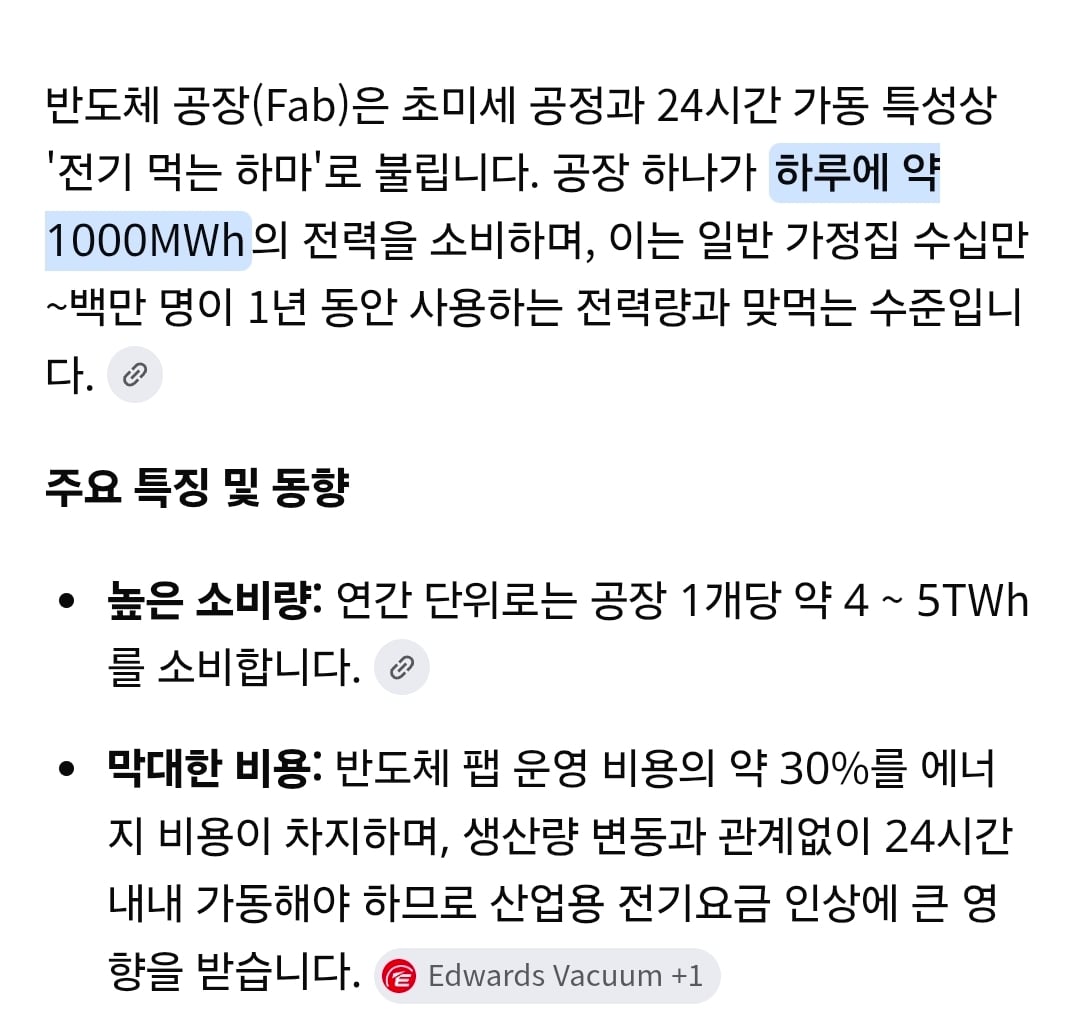

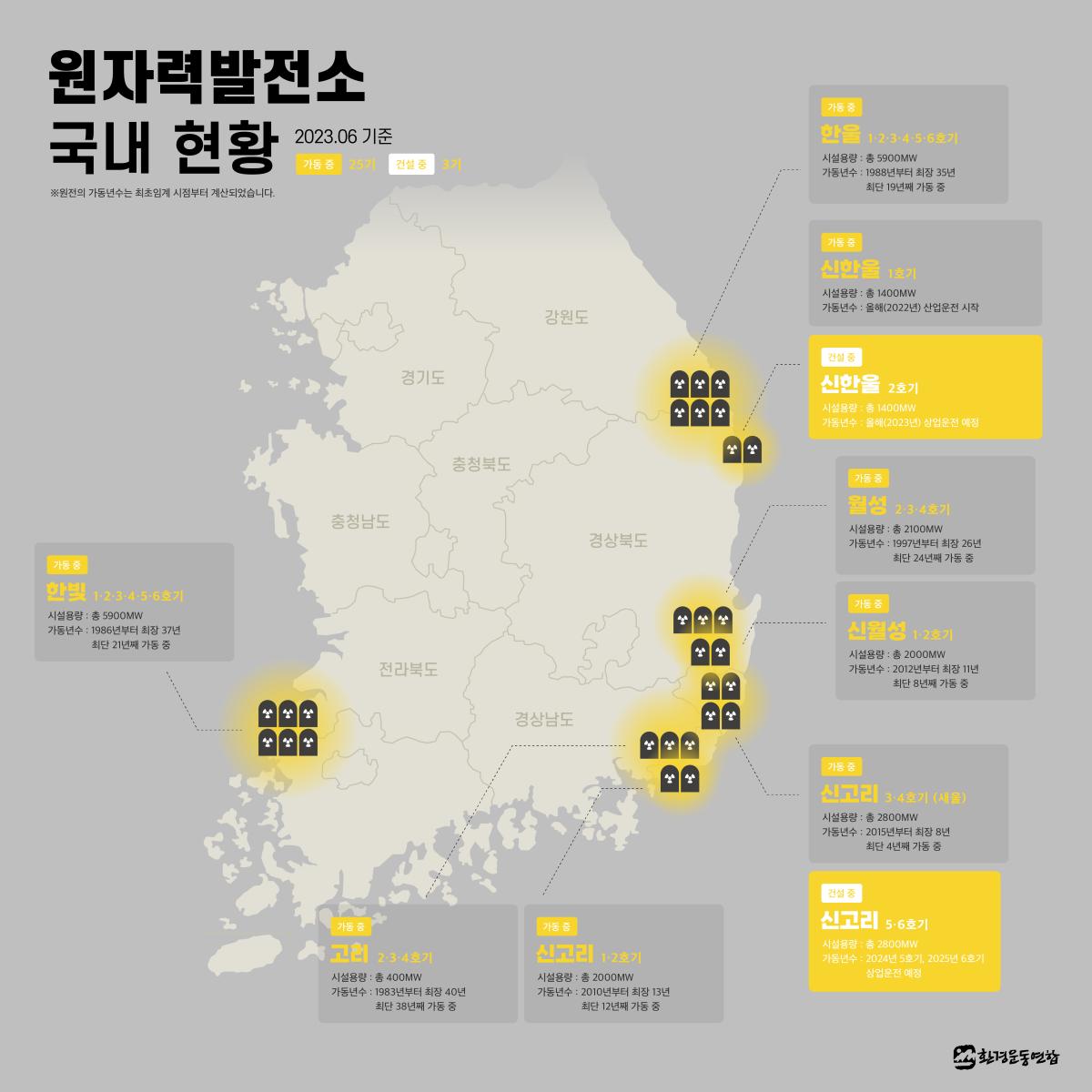

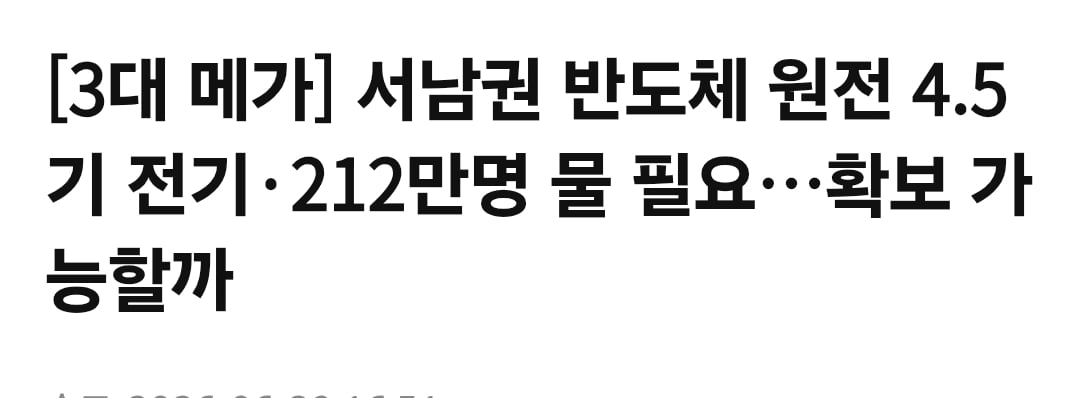

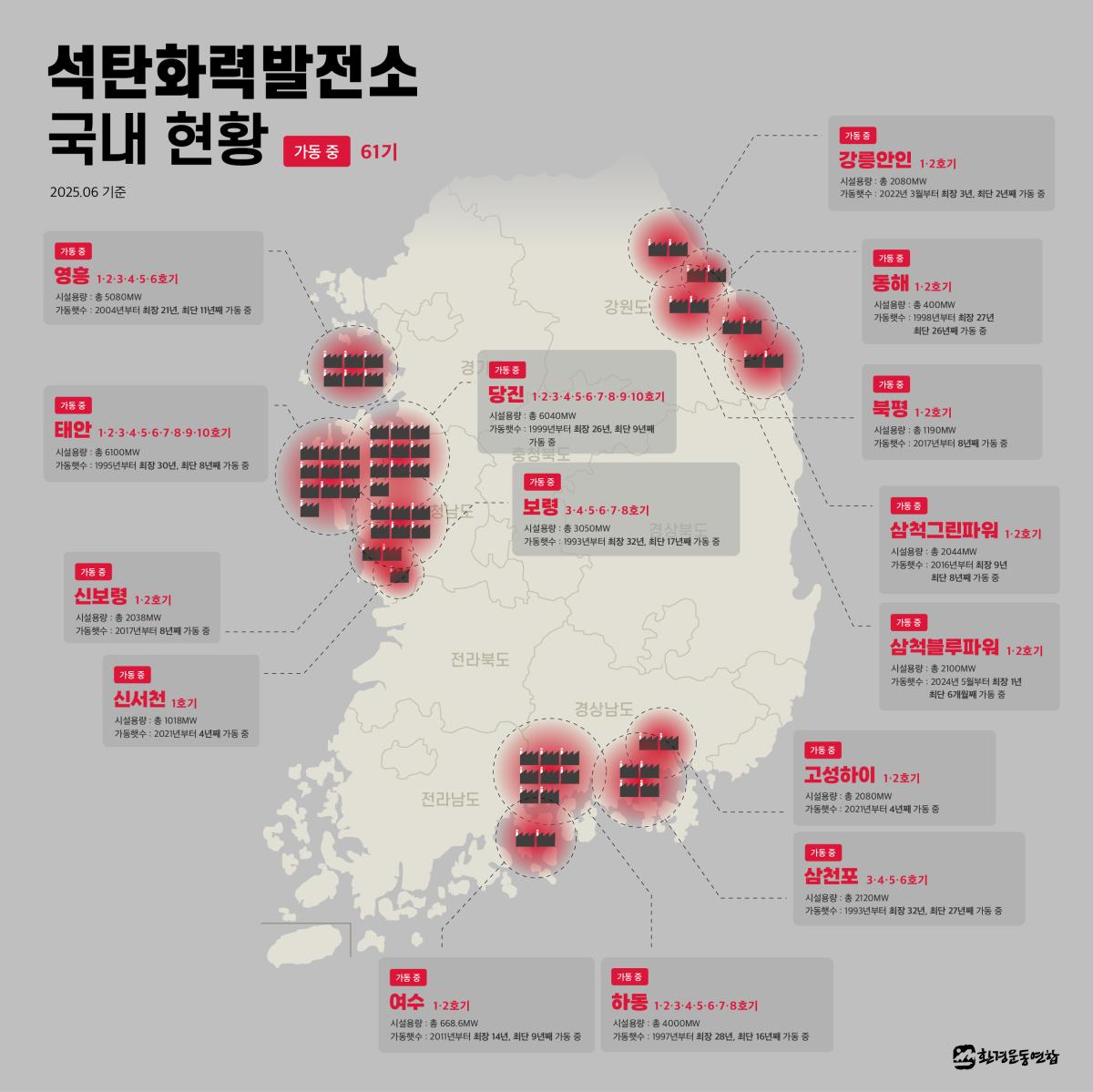

그리고 발전소도 충분히 없음 이미 지금 발전소도 여수공단이 쓰고 있고 원전 4.5개분 전력을 매꿔야함
인프라가 없는 상황임
전력은 충당해도 광주랑 전남에서 수자원 구하는게 될 지 모르겠음
